데일리 진행현황

의정부동 오피스텔 건축사업

의정부동 공사 현장

2018.12.18

주차타워 철근배근 완료, 5F 슬라브 마무리 및 옹벽,철근,전기작업 완료, 6F 바닥 con'c 타설 완료 후 갱폼조립 진행중

의정부동 공사 현장

2018.11.28

A동(신협 진행) 층수를 더 높인 후, B동 작업으로 일부 공정지연됨. 4F 슬라브 및 철근 배근, 계단 및 외부옹벽 갱폼인양작업 완료, 5F 바닥 con'c 타설 완료

의정부동 공사 현장

2018.10.22

A동(신협 진행) 층수를 더 높인 후, B동 작업으로 일부 공정지연됨. 10월 현재 B동(데일리펀딩) 작업 정상 진행중, 4F 바닥 con'c 타설 완료, 4F 옹벽 및 갱폼 조립 예정

의정부동 공사 현장

2018.09.06

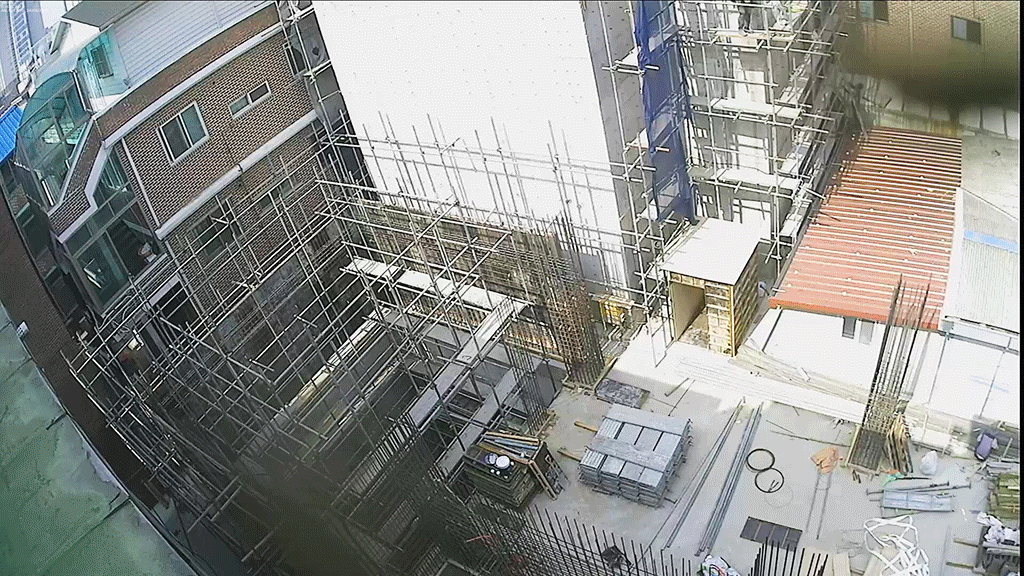

3F 바닥 con'c 타설 작업 후, 3F옹벽 및 갱폼 조립 진행중, 4F~5F 옹벽 및 바닥 철근 작업예정

의정부동 공사 현장

2018.07.27

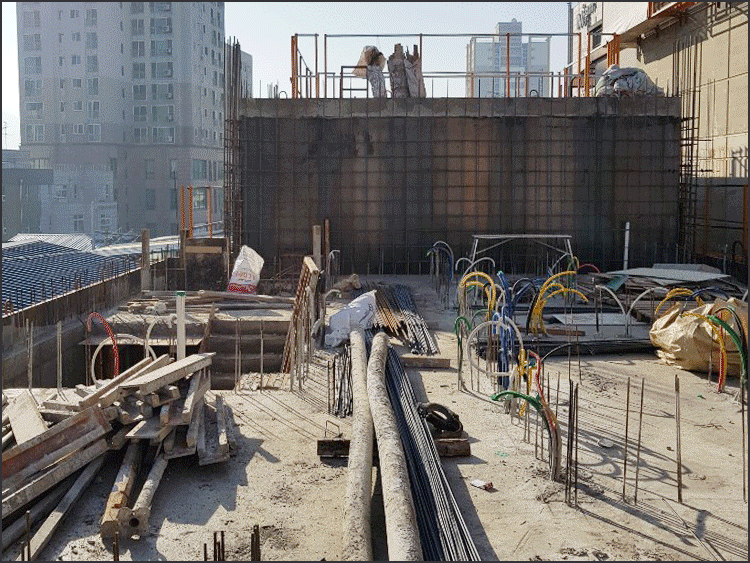

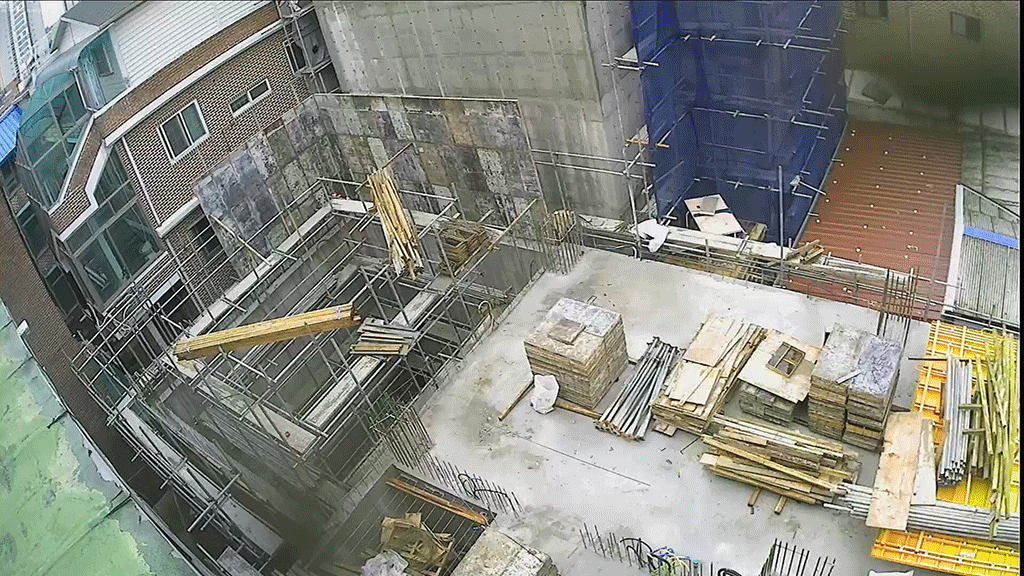

2F 옹벽 및 3층 바닥 철근 작업, 3F 바닥 con'c 타설작업 완료, 3F옹벽 및 4F 바닥 철근 작업예정

의정부동 공사 현장

2018.07.09

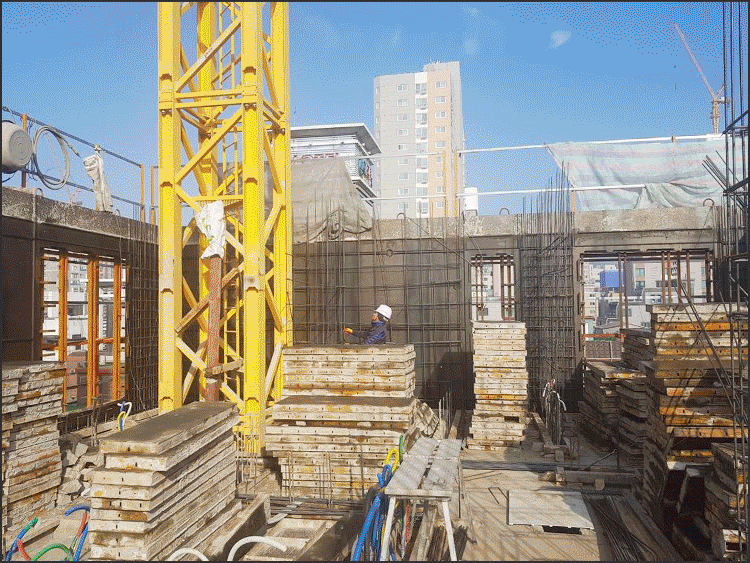

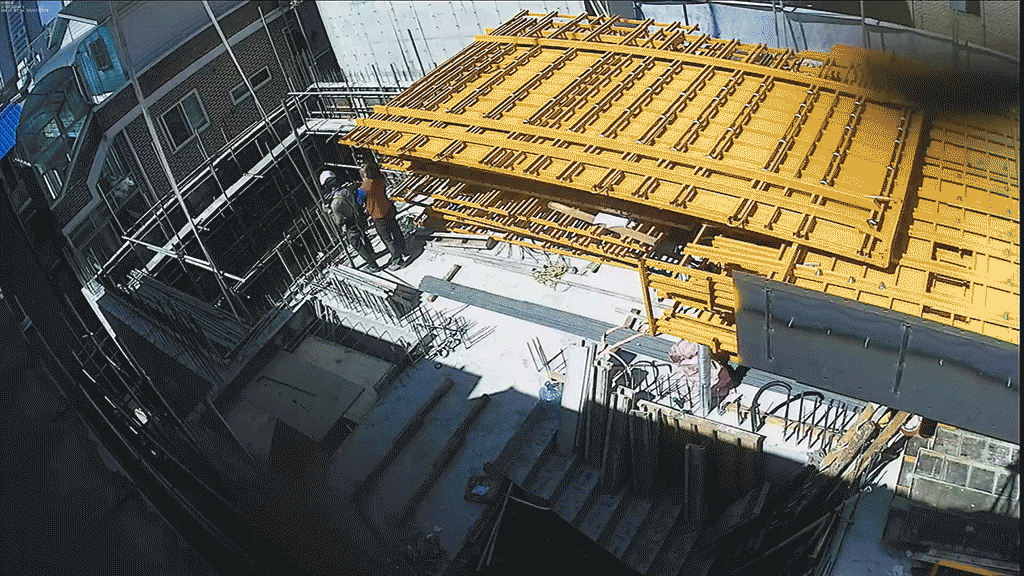

옹벽 거푸집, 기둥 거푸집 설치, 2F 옹벽 및 3층 바닥 설치, 2F 바닥 con'c 타설작업 완료

의정부동 공사 현장

2018.06.22

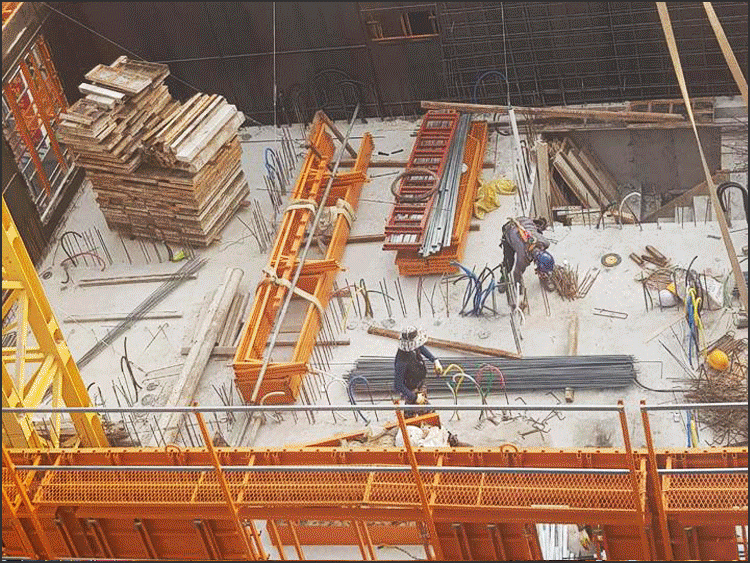

1,2층 철근 작업 완료 및 목수 형틀작업 진행. 소화전 소방 배관 및 계량기 함 제작 및 설치.

의정부동 공사 현장

2018.05.30

타워 크레인 설치. 1층 철근 콘크리트 작업 및 타설 진행. 1층 주변부지정리.

의정부동 공사 현장 사진

2018.05.09

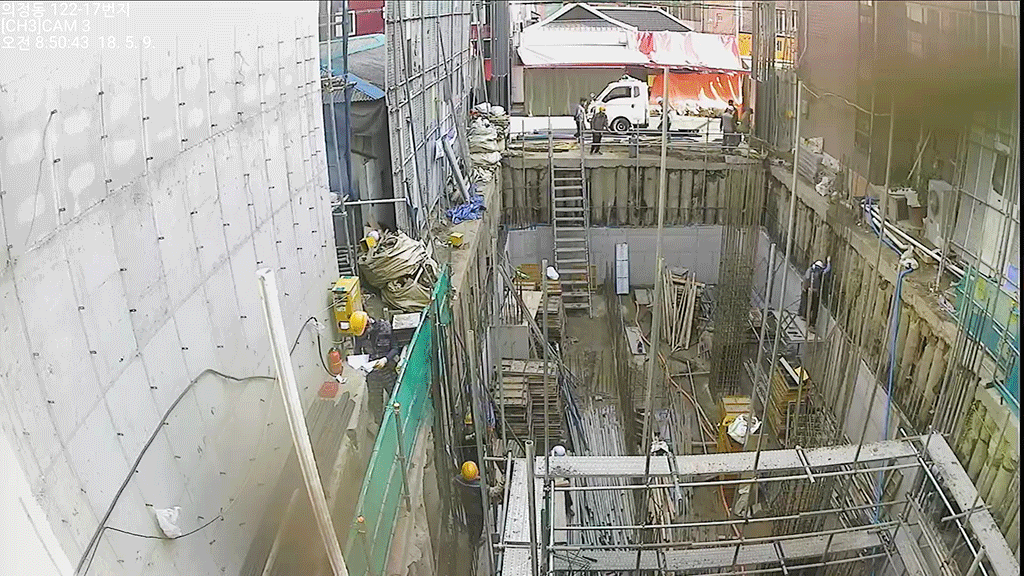

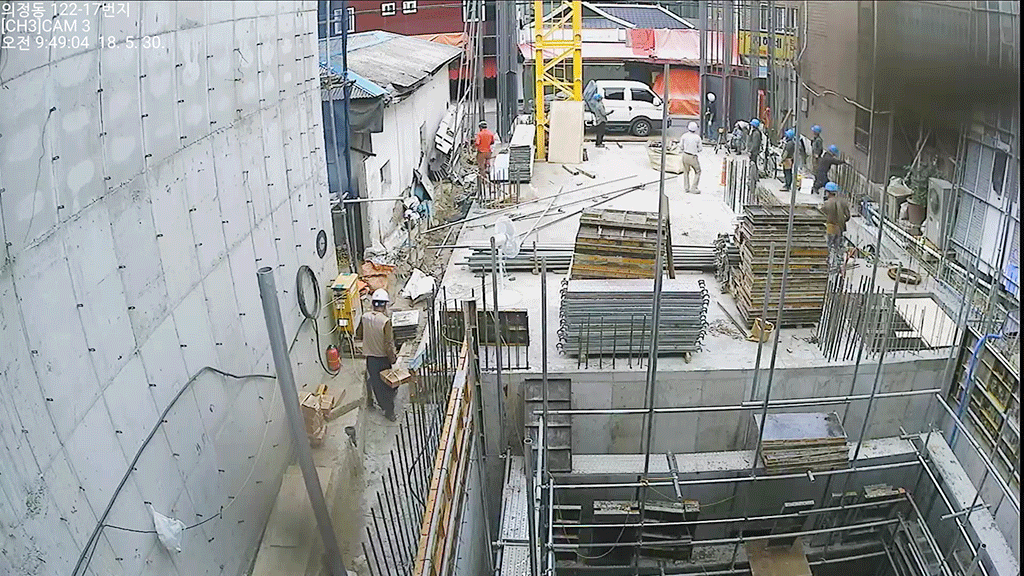

토목공사 100% 완료. 옹벽 2차 콘크리트 타설 및 1층 바닥 콘크리트 타설 진행. 복공판 철거.

의정부동 공사 현장 사진

2018.04.25

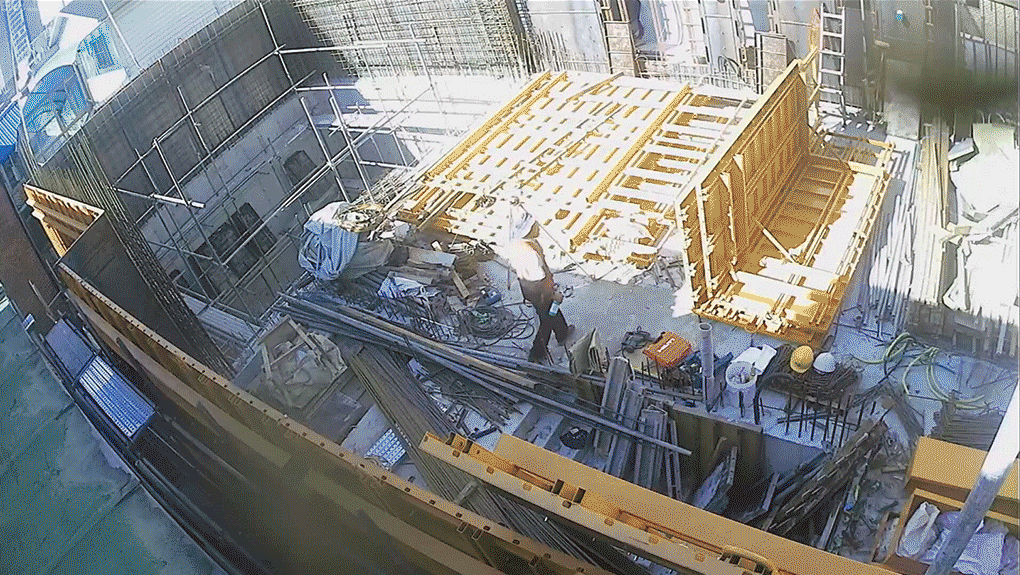

토목공사 100% 완료. 기초 콘크리트 타설 완료. 옹벽 1차 콘크리트 타설 진행중. 옹벽 2~3차 콘크리트 타설 및 1층 바닥 콘크리트 타설 진행예정.

의정부동 공사 현장 사진

2018.03.30

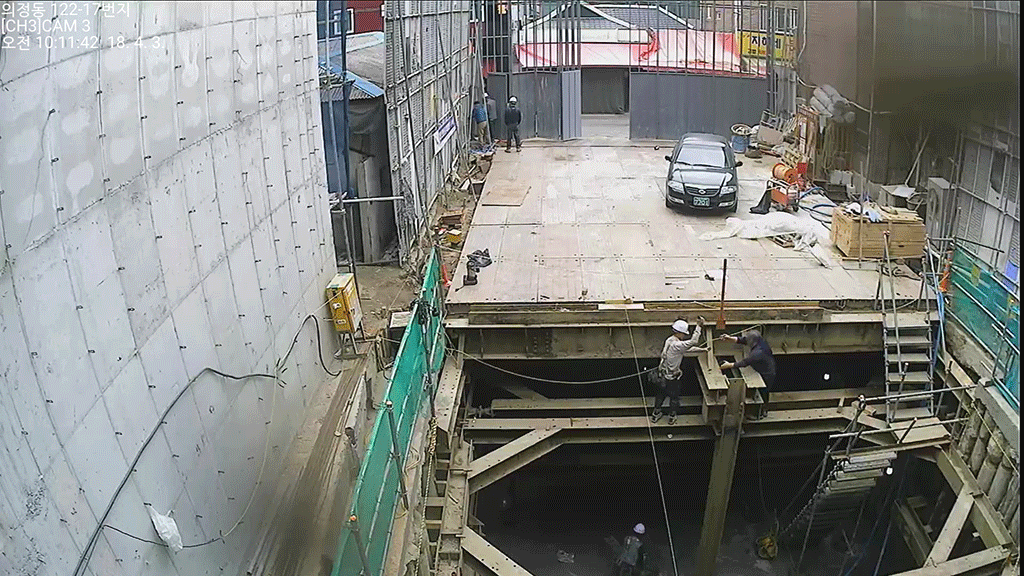

토목공사 공정율 약 90% 진행중이며, 4월초 기초철근콘크리트 및 지하 기초타설작업 진행예정.

의정부동 공사 현장 사진

2018.03.06

토목공사 공정율 약70% 진행중이며, 3월중으로 토목공사 완료예정.

의정부동 공사 현장 사진

2018.02.19

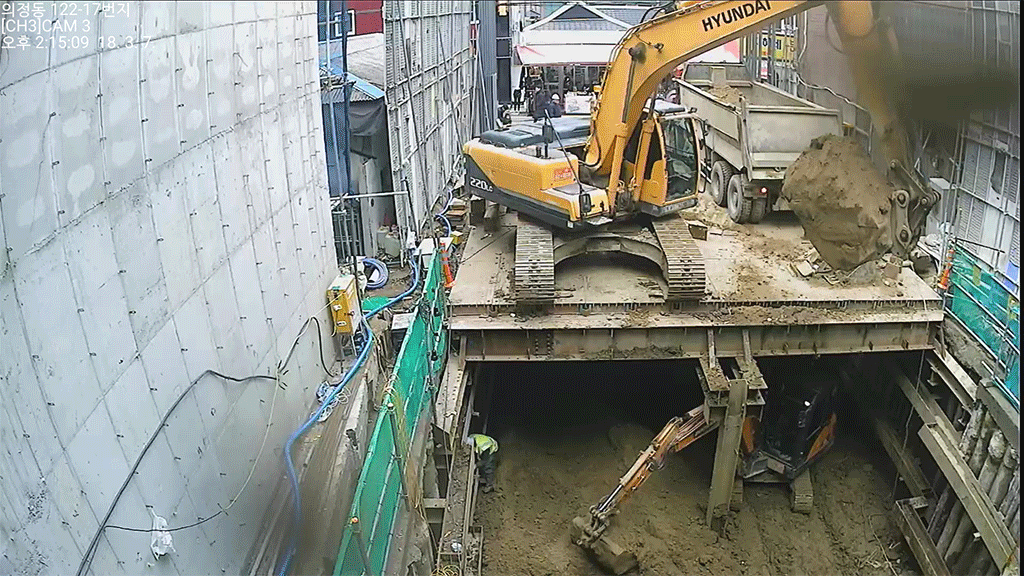

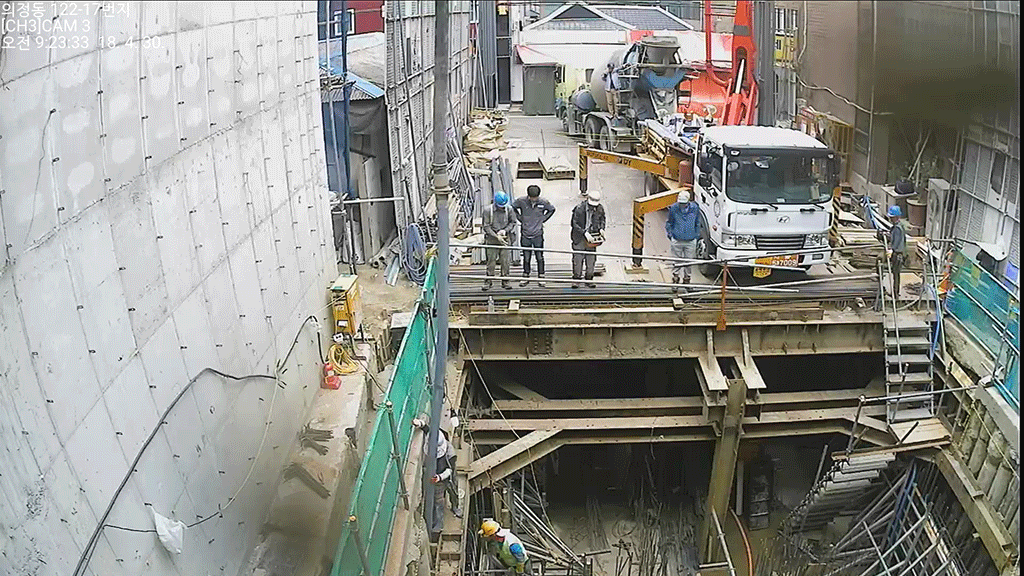

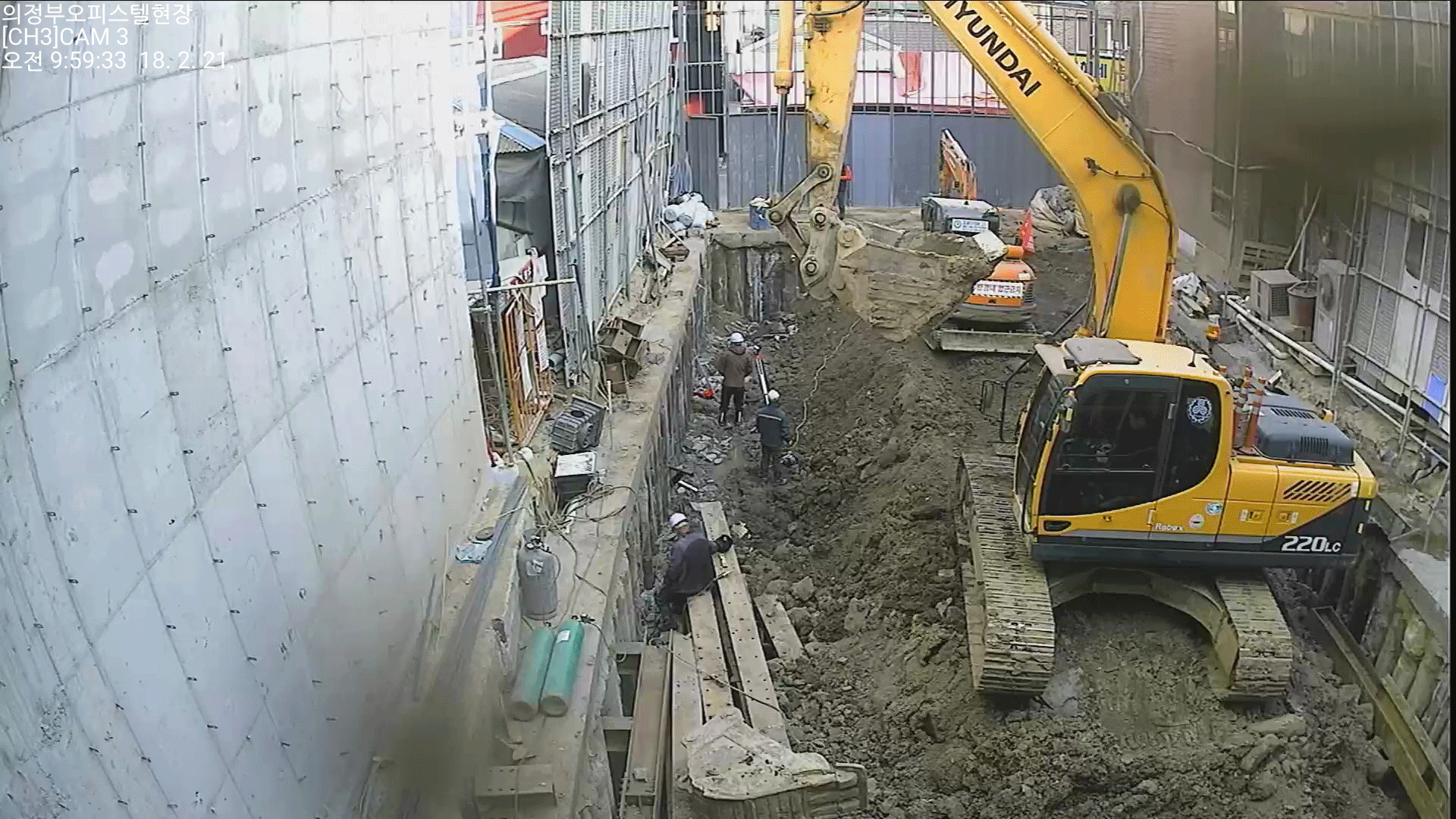

crp천공작업, 배관작업 등 완료. 현재 터파기 작업중. 토목공사 완료시기는 3월 예정.

START
test

투자계산기

투자금액

(연)수익률

상환방식

만기

월입금받을금액(세전)0

총 예상 수익(세전)0

투자순서

  • 01.회원가입 데일리펀딩 회원으로 가입하세요.

    회원가입
  • 02.가상계좌 발급 가상계좌를 발급 받으세요.

    계좌발급
  • 03. 예치금 입금 가상계좌로 예치금을 입금하세요.

    입금하기
  • 04.투자하기 예치금으로 상품에 투자하세요.

    투자하기
  • 05.원천징수 정보입력 원천징수 정보를 입력하세요.

    정보입력
  • 06.환급계좌 등록 및 변경 수익금 환급계좌를 등록해주세요.

    계좌등록
상품보기
